2026.2.3
社会福祉法人 順源会 見真学園 成人男性寮 増築工事
「社会福祉法人 順源会 見真学園 成人男性寮 増築工事」 進捗のご報告

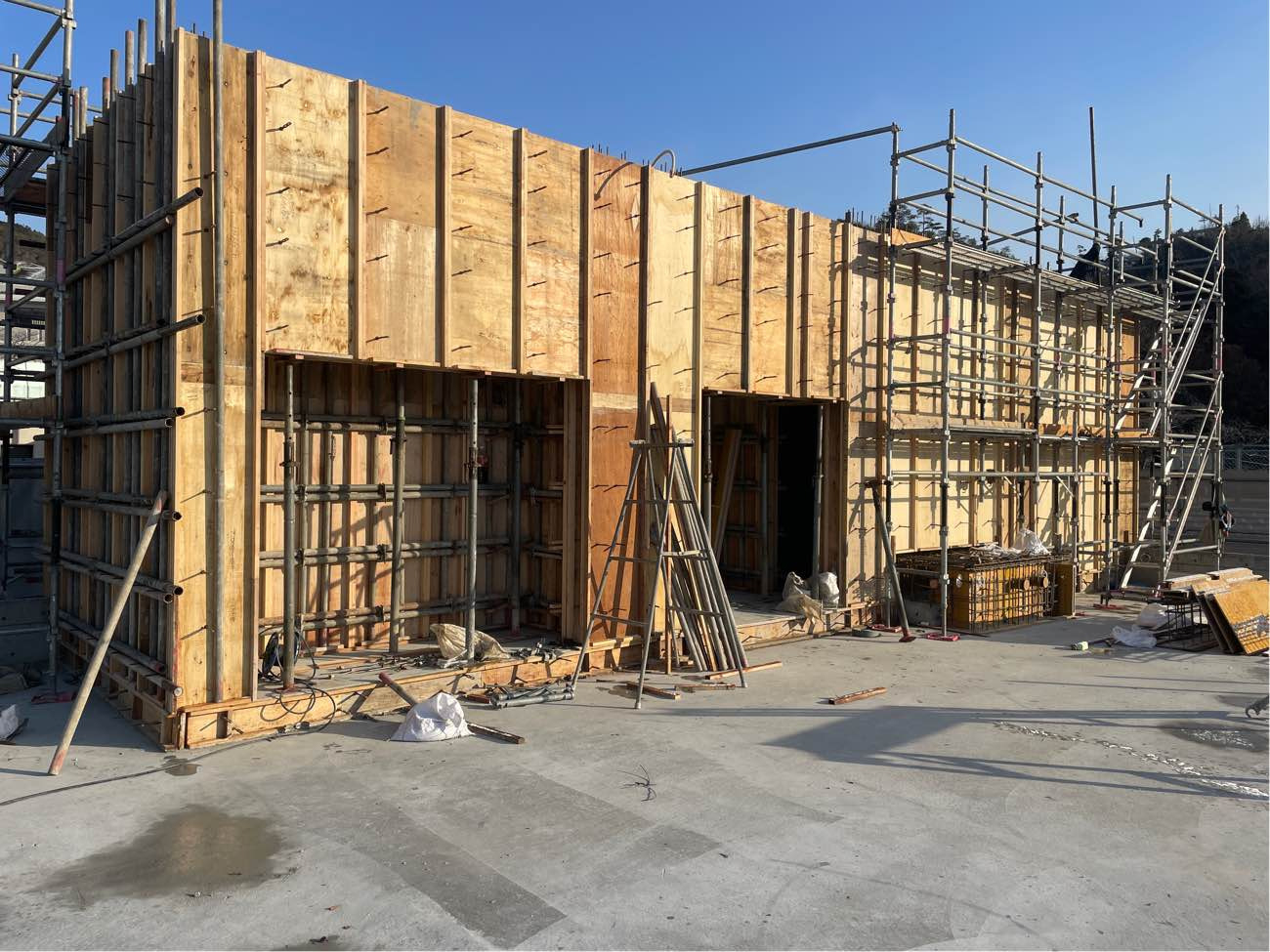

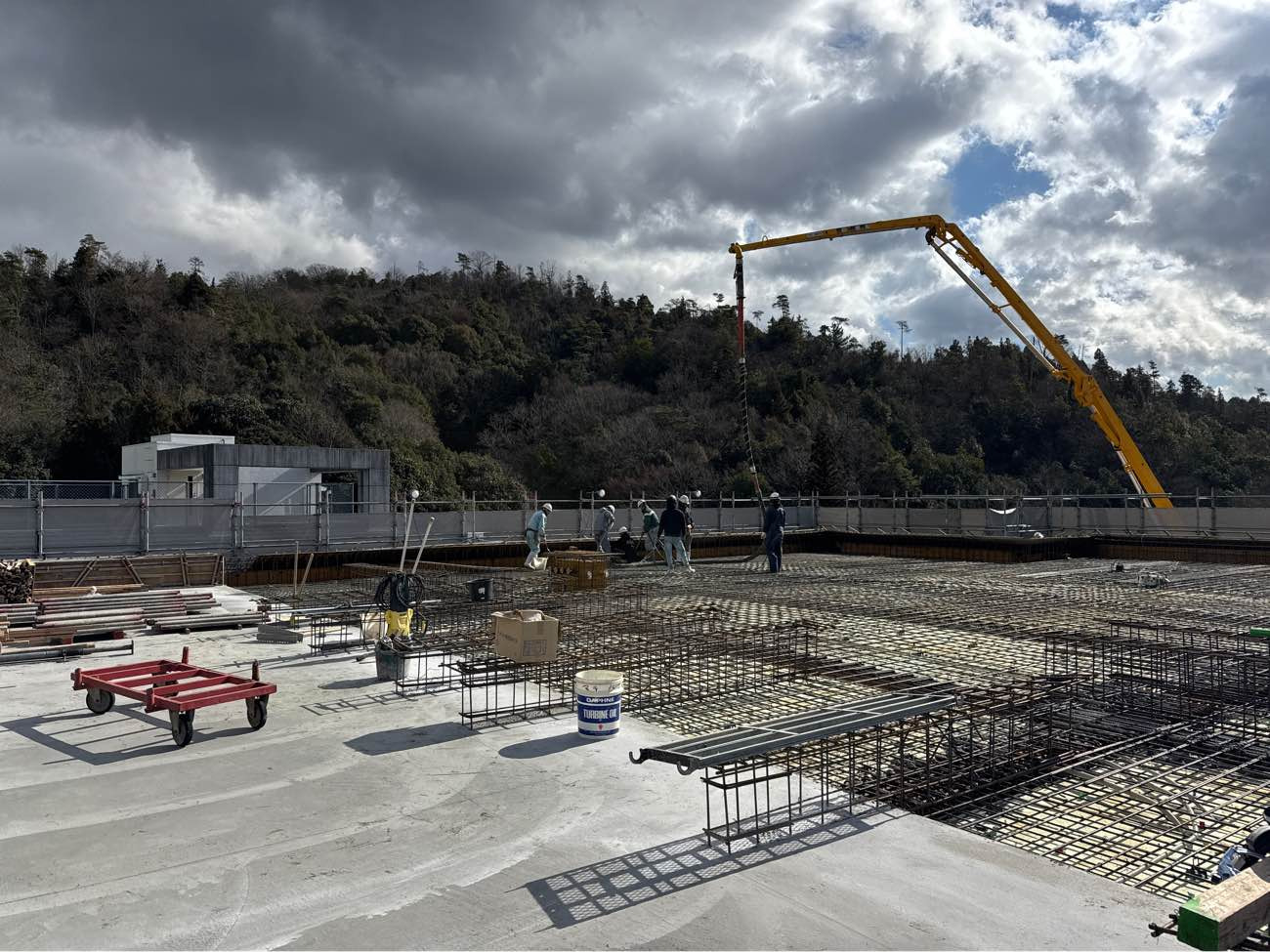

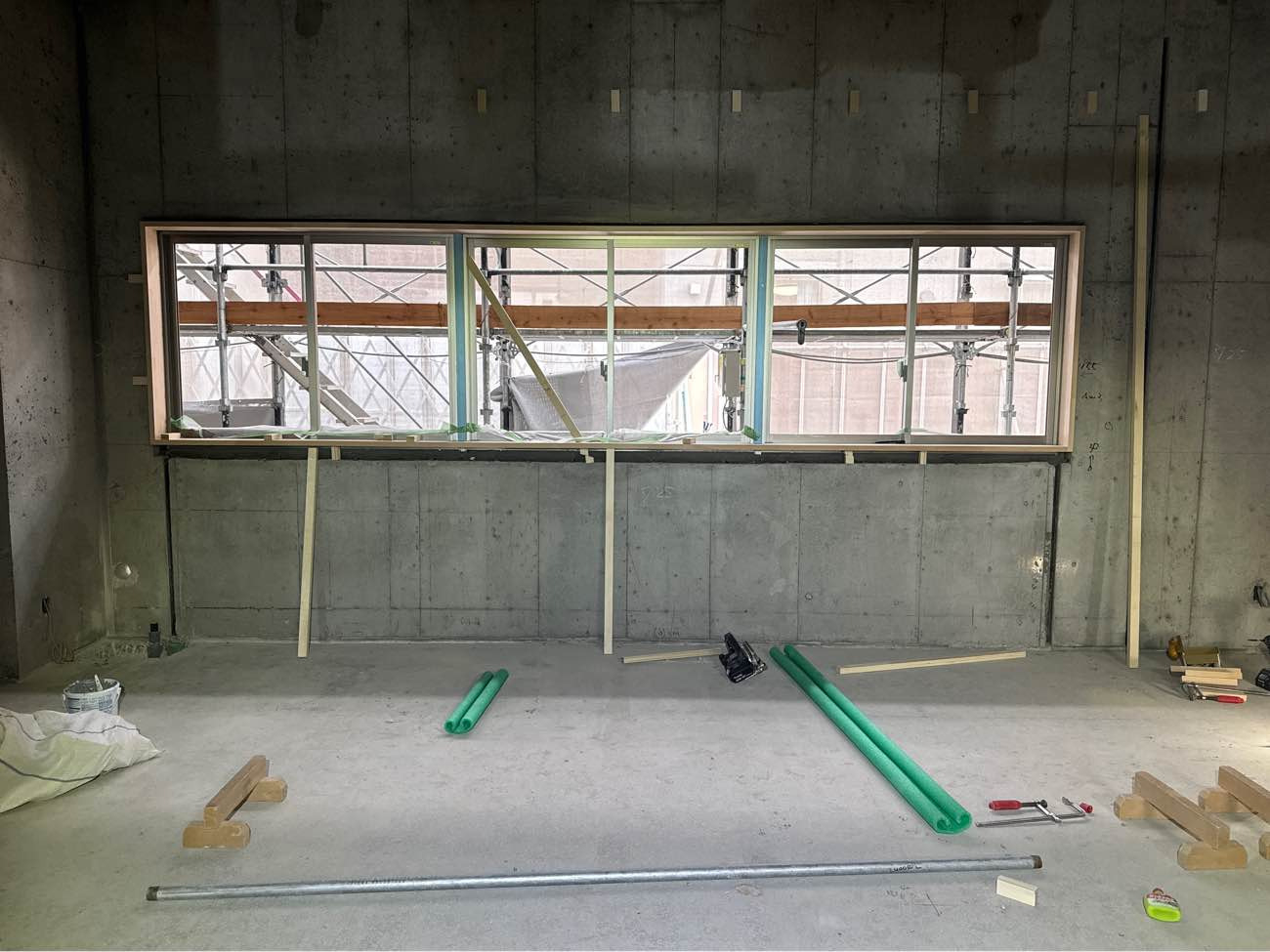

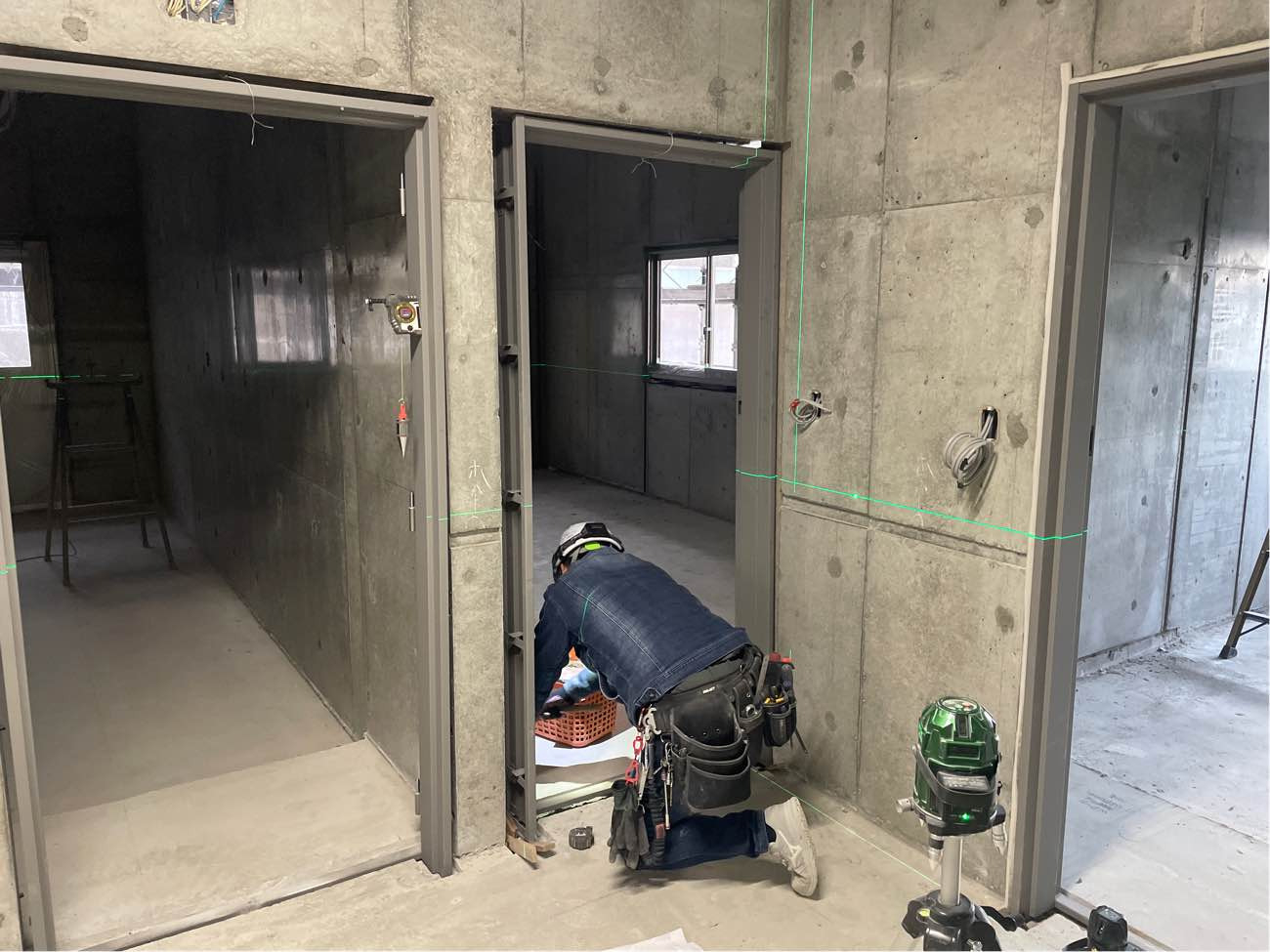

現場では、1月後半から2月にかけて、工事が大きな節目を迎えています。 1月20日・21日に予定していた2階躯体コンクリート打設は、心配していた雪も降ることなく、無事に完了しました。 寒さの厳しい時期ではありましたが、天候に恵まれ、予定通り作業を進めることができました。 その後、1月24日には2階梁・スラブの型枠脱型が完了。 型枠材がすべて外れると、それまでとは打って変わって空間が一気に広がり、「こんなに広かったのか」と感じるほどでした。 躯体が姿を現し、建物のスケール感を改めて実感できるタイミングでもあります。 1月27日からは工程が進み、1階各所の電気・給排水・空調・ガスなどの配線・配管作業、1階各所のサッシ取付、内外部のモルタル補修がスタートしました。 さらに、2月2日からはサッシ額縁の取付も始まり、内部の仕上がりが少しずつイメージできるようになってきています。 現在、2階の躯体打設は無事完了しており、残すところは2月5日に予定しているペントハウス・ハト小屋・機械基礎の打設のみとなりました。 躯体工事がほぼ完了し、本格的に内装工事が始まったことで、現場の雰囲気もこれまでとは少し変わってきました。 コンクリート打設中心だった頃の緊張感とはまた違い、「これから形になっていく」という前向きな空気が現場全体に感じられます。 引き続き、安全第一で作業を進めてまいります。 次回の現場だよりでは、内装工事の進捗についてもお伝えできればと思います。![]()
![]()
![]()
![]()
![]()
